Мы занимаемся капитальным строительством производственных объектов. Как правильно передать подрядчику строительную площадку? Какие документы в области охраны труда при этом нужно оформлять и какими НПА это регламентировано?
Начнем с ответа на вопрос о передаче строительной площадки.
1. Как правильно передать подрядчику строительную площадку?
В случае осуществления строительства на основании договора застройщик (технический заказчик) передает строительную площадку подрядной организации (генеральной подрядной организации) как лицу, осуществляющему строительство, по акту приема-передачи строительной площадки (п. 7.9 СНиП 12-01-2004)[1].

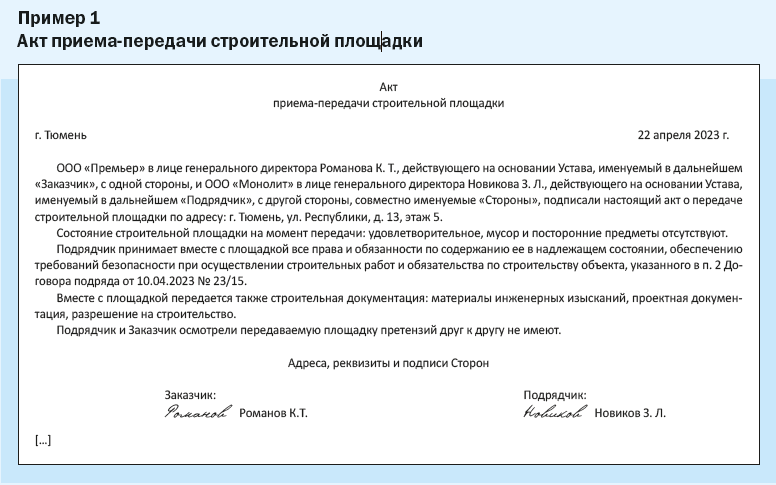

Форма такого акта нормативно не установлена и определяется по усмотрению сторон договора. В Акте рекомендуется отразить (пример 1):
• информацию по идентификации передаваемой строительной площадки и ее состоянии;
• факт передачи строительному подрядчику материалов и результатов инженерных изысканий, проектной документации, разрешения на строительство (ч. 4 ст. 52 Градостроительного кодекса РФ);
• обязательство строительного подрядчика по содержанию строительной площадки в надлежащем состоянии и обеспечению требований безопасности при осуществлении строительных работ (п. 1 ст. 751 Гражданского кодекса РФ).
2. Какие документы в области охраны труда следует оформить?
При осуществлении строительства на работодателей возлагаются как общие обязанности по соблюдению требований охраны труда и оформлению соответствующей документации, предусмотренные разделом X Трудового кодекса РФ, так и специальные требования охраны труда при строительстве. Эти требования установлены Правилами по охране труда при строительстве, реконструкции и ремонте[2]. Они обязательно должны соблюдаться работодателями в ходе выполнения работ: • при новом строительстве; расширении, реконструкции, техническом перевооружении; текущем и капитальном ремонте зданий и сооружений.
Состояние охраны и безопасности труда на строительной площадке обеспечивается в том числе и при взаимодействии между заказчиками (застройщиками), генподрядчиками и субподрядчиками.
Применительно к документации в области охраны труда, которую необходимо оформить застройщику (генподрядчику) при передаче строительной площадки совместно с подрядчиком (субподрядчиком), отдельно следует выделить четыре ключевых документа:
1. Акт-допуск для производства строительно-монтажных работ на территории действующего объекта строительного производства[3].
Акт-допуск оформляется перед началом выполнения строительно-монтажных работ на территории организации между генеральным подрядчиком (субподрядчиком) и администрацией организации, эксплуатирующей (строящей) этот объект, и содержит в том числе перечень мероприятий, обеспечивающих безопасность производства работ. Эти мероприятия принимаются на основе решений, разработанных в проектах организации строительства и проектах производства работ (п. 4.18 СНиП 12-03-2001), и включают:
• установление границы территории, выделяемой подрядчику для производства работ;
• определение порядка допуска работников подрядной организации на территорию организации;
• проведение необходимых подготовительных работ на выделенной территории;
• определение зоны совмещенных работ и порядка выполнения там работ.

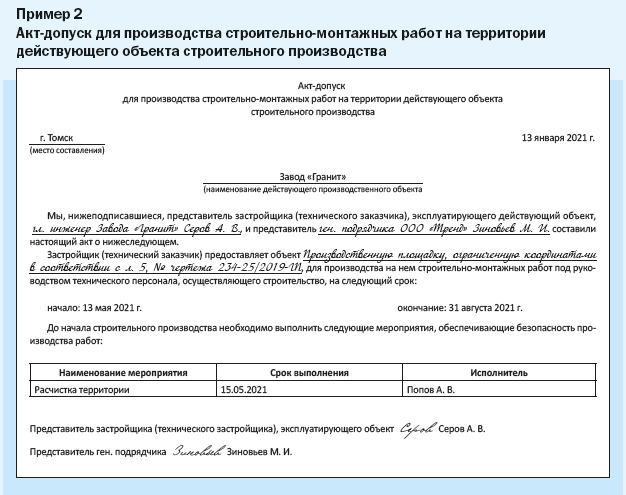

Рекомендованная форма акта-допуска приведена в приложении № 1 к Правилам по ОТ в строительстве и приложении В к СНиП 12-03-2001 (пример 2).
[1] СП 48.13330.2019. Свод правил. Организация строительства. СНиП 12-01-2004, утв. и введены в действие Приказом Минстроя России от 24 декабря 2019 г. № 861/пр (далее — СНиП 12-01-2004).
[2] Утв. Приказом Минтруда России от 11 декабря 2020 г. № 883н (далее — Правила по ОТ в строительстве).
[3] Пункт 17 Правил по ОТ в строительстве, п. 4.6 СНиП 12-03-2001. Безопасность труда в строительстве. Часть 1. Общие требования (приняты и введены в действие Постановлением Госстроя РФ от 23 июля 2001 г. № 80; далее — СНиП 12-03-2001).
